SEW Parkhaus

März 2014

Montage der Fußgängerbrücke SEW Parkhaus

Freitag, 21.3.2014
15:30 Uhr – Sperrung der Straße

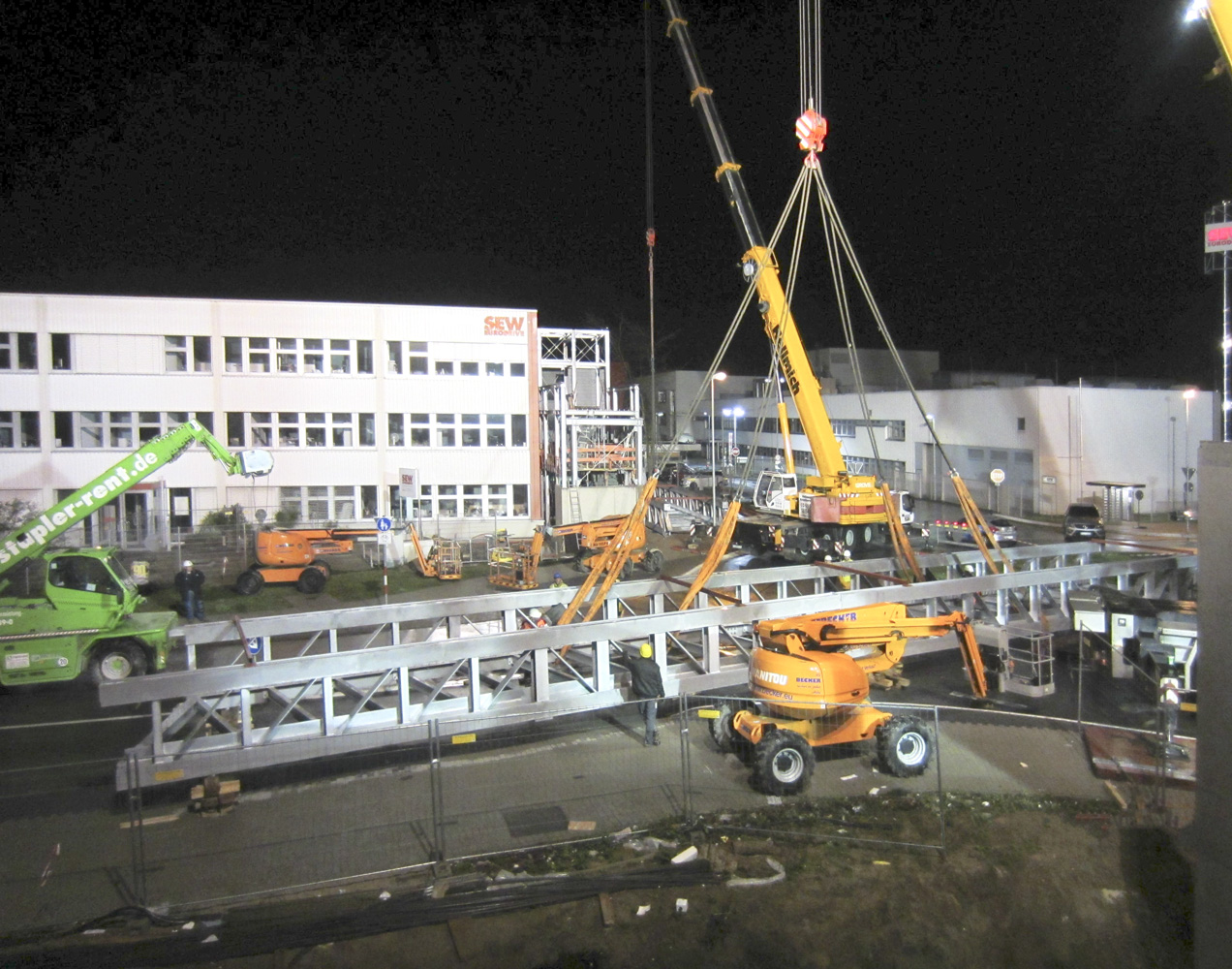

17:00 Uhr – Anlieferung Stahlteile und Zusammenbau der Fachwerkträger
23:00 Uhr – Vorbereitung der beiden Fachwerkträger für Kranmontage

Samstag, 22.03.2014

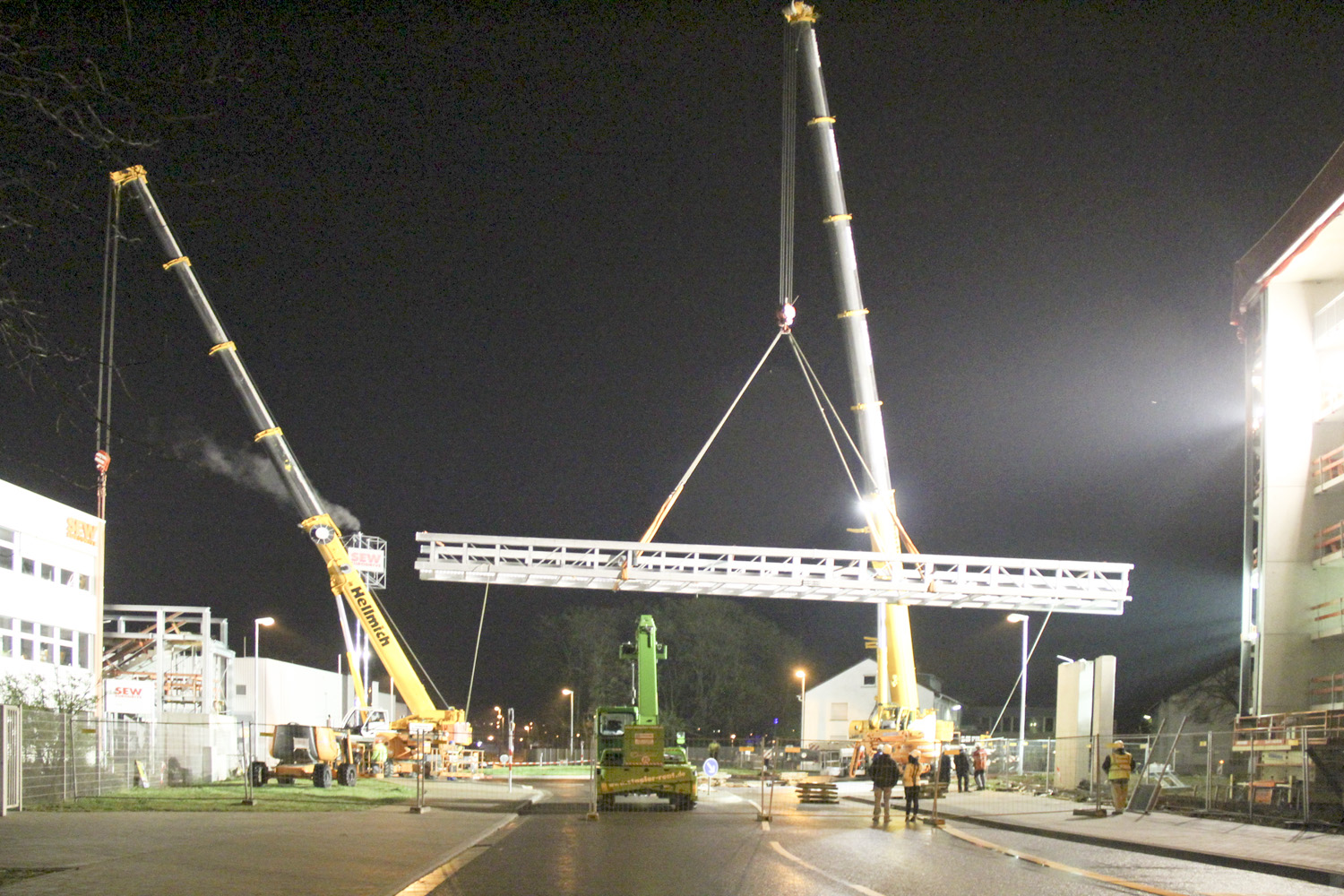

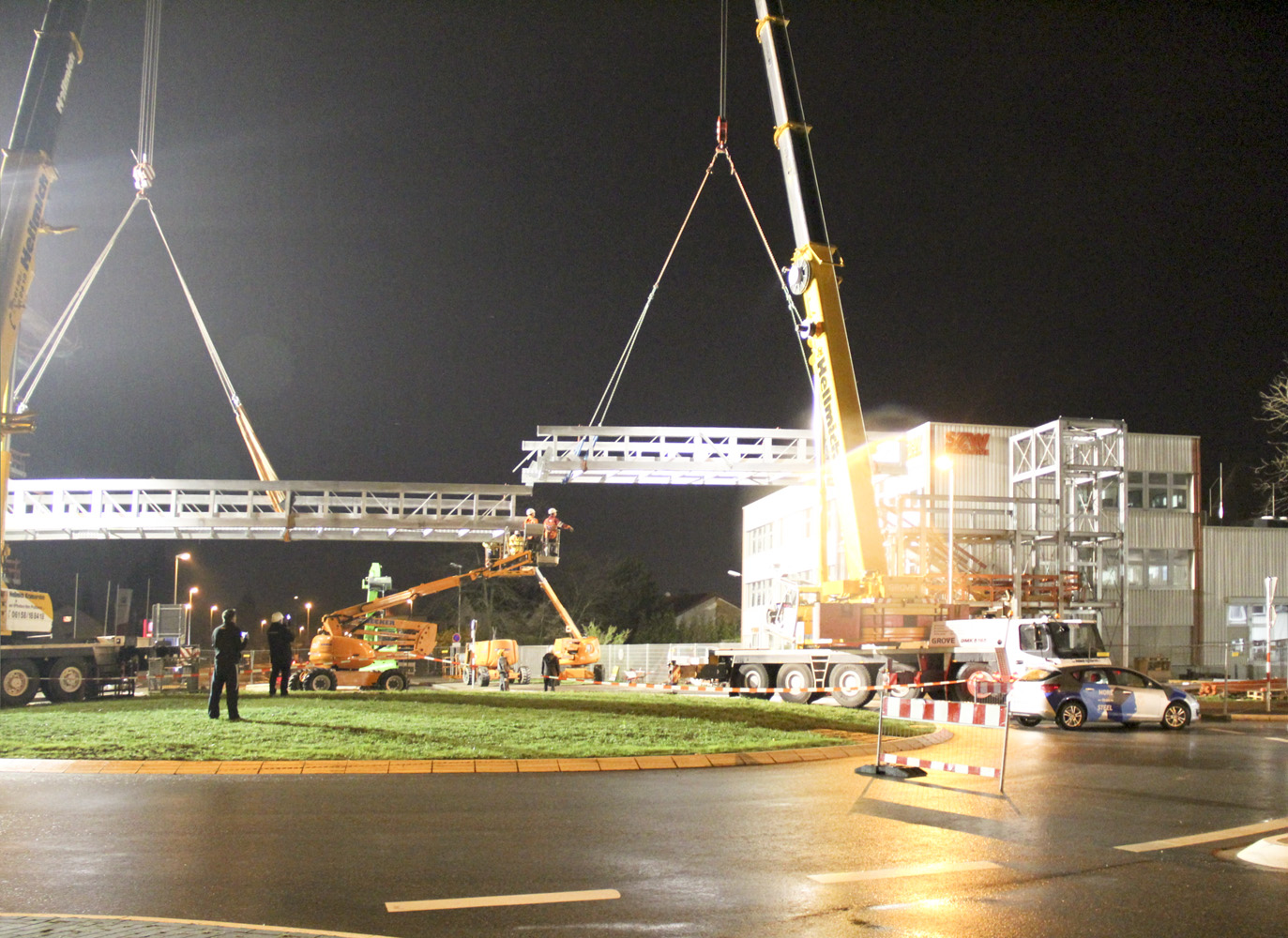

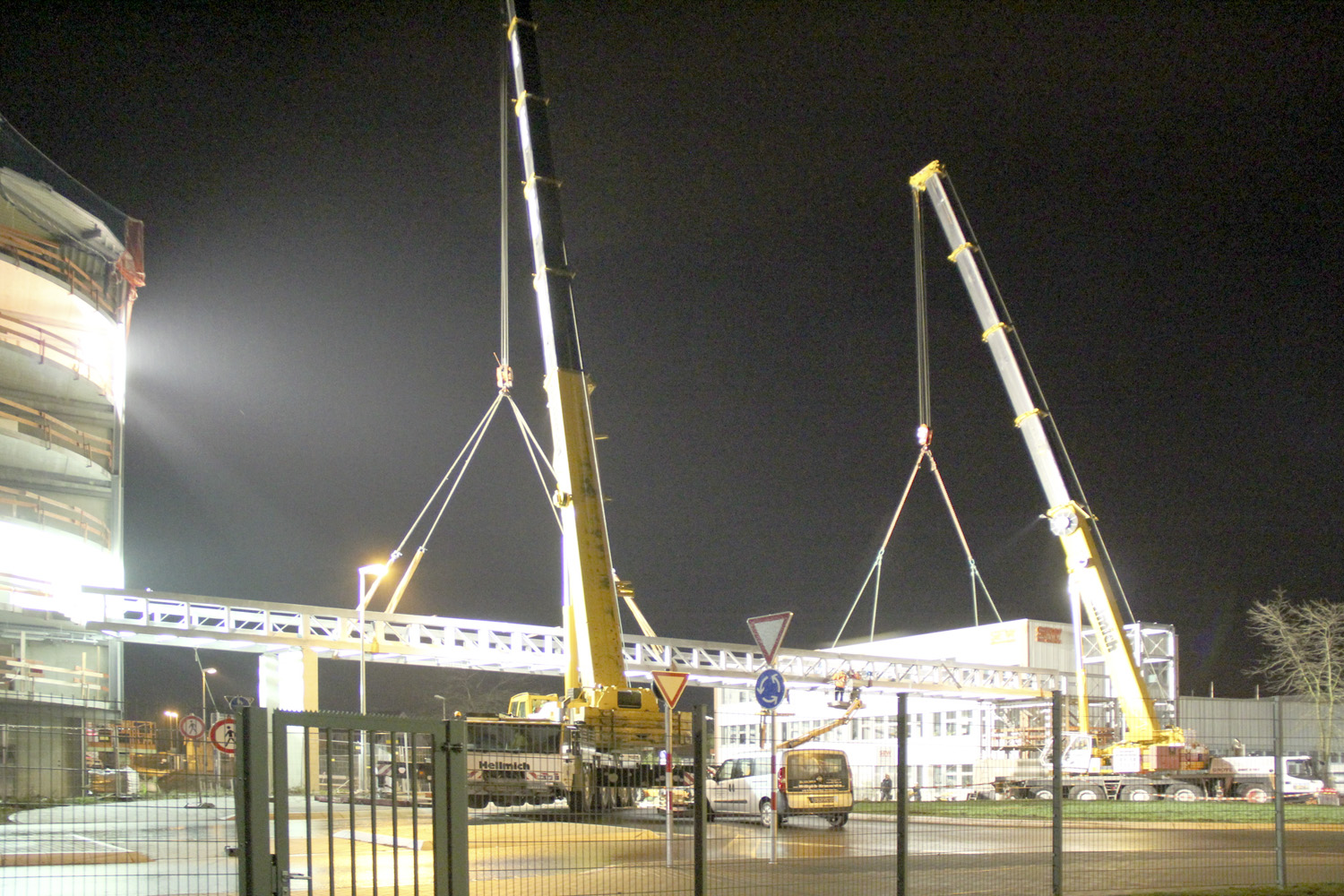

00:30/01:30 Uhr – die beiden Träger werden per Kran in Position gebracht
02:00 Uhr – Verbindung der beiden Fachwerkträger
05:00 Uhr – Bewehrung der Filigrandecke wird angebracht
12:00 Uhr – Betonieren der Filigrandecke

Sonntag, 23.03.2014

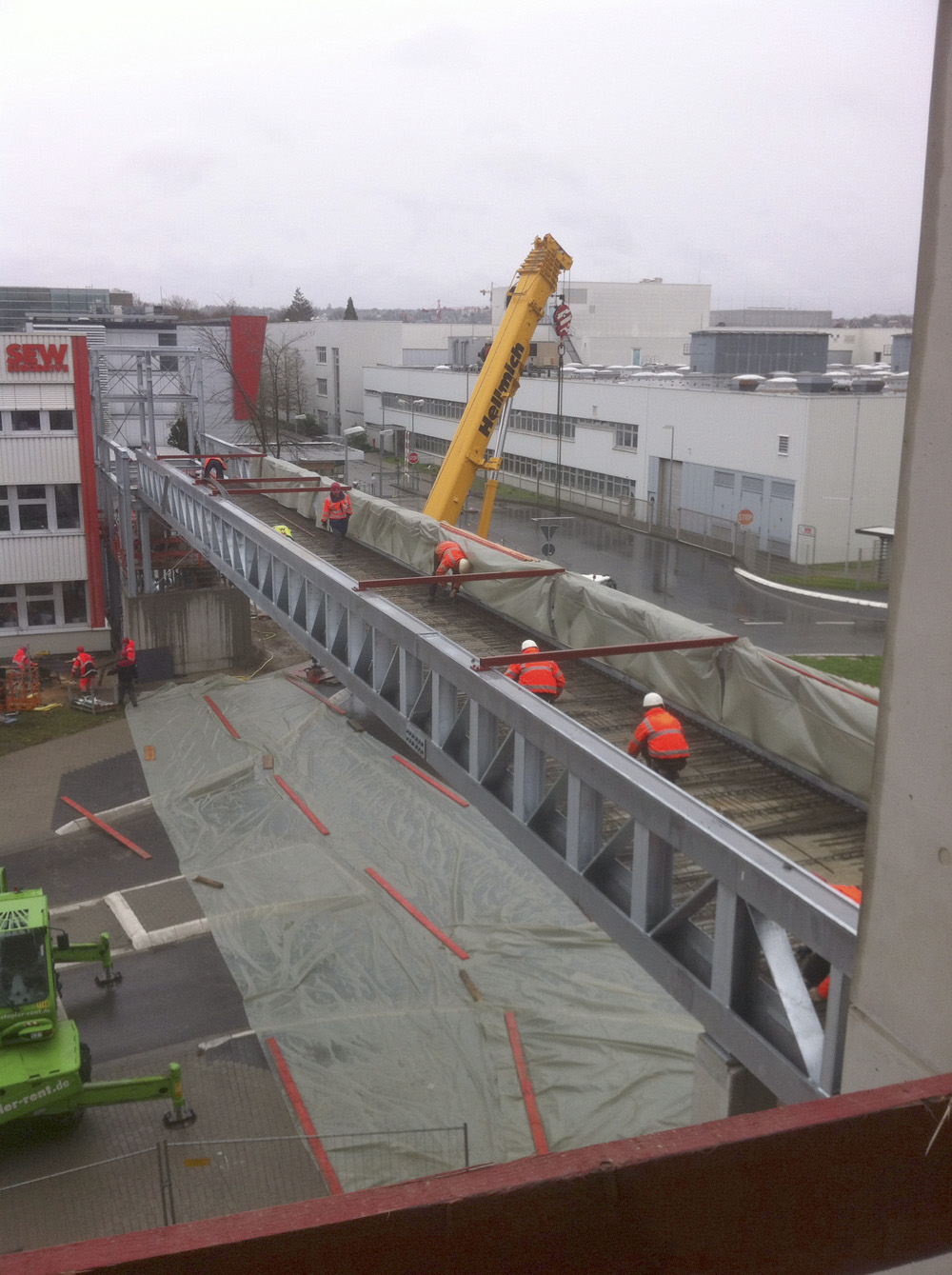

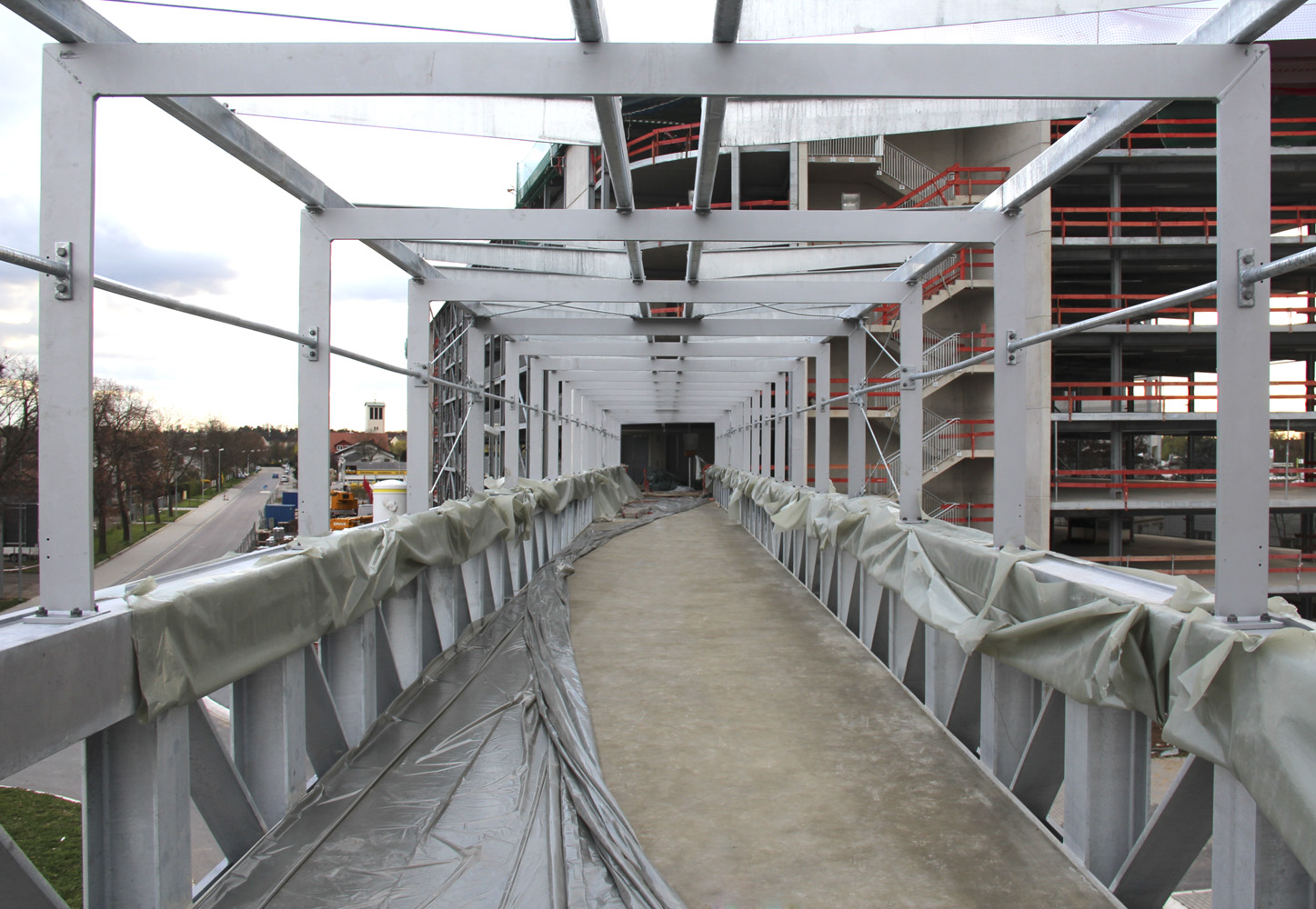

08:00-18:00 Uhr – Montage der Einhausung
18:00 Uhr – Freigabe der Straße für den Verkehr

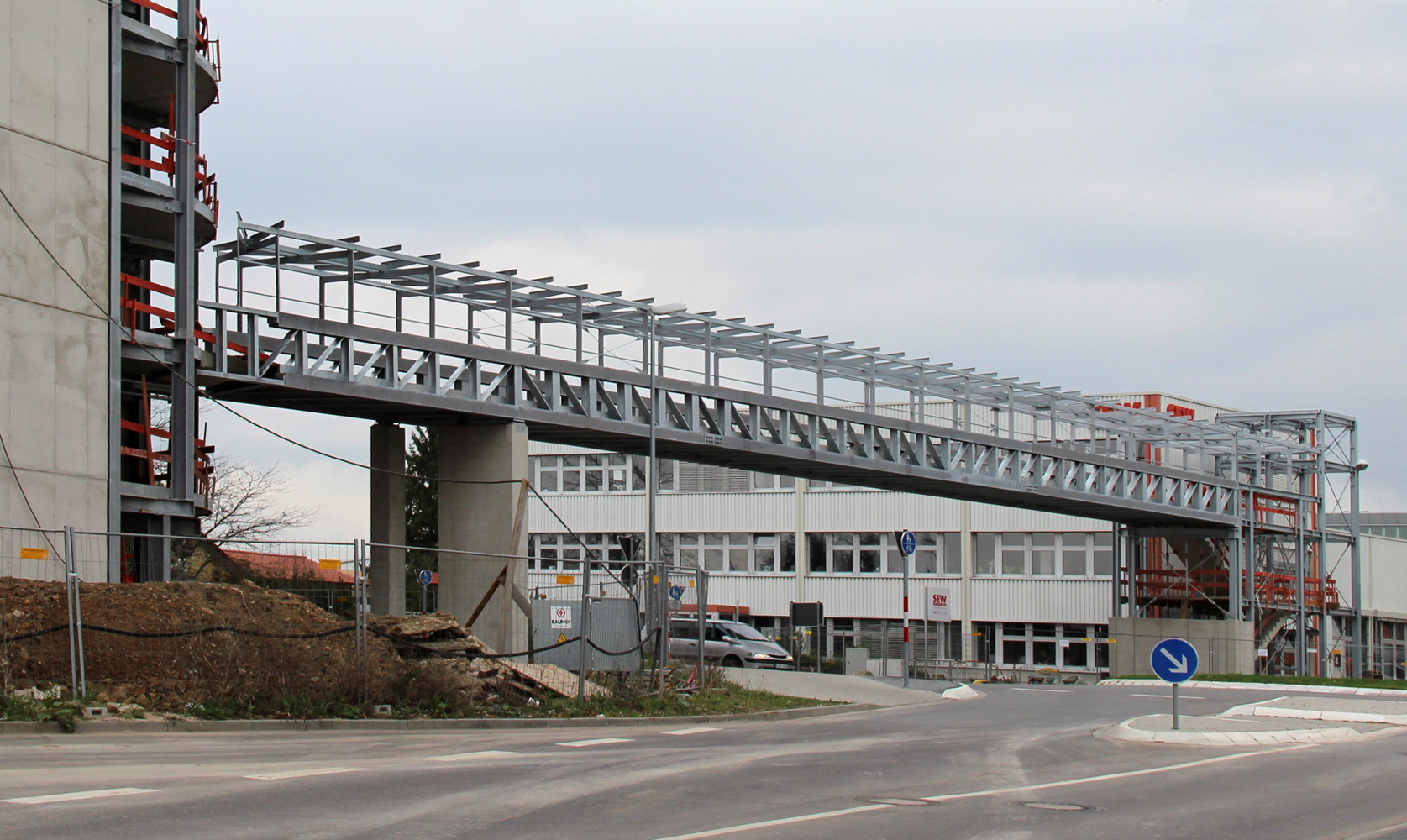

Die Tragkonstruktion der rund 39 Meter langen Fußgängerbrücke wurde in nur 50 Stunden zügig innerhalb eines Wochenendes abgeschlossen.
